Участники общественных слушаний поддержали сооружение энергоблоков № 1 и 2 Приморской АЭСМинфин США разрешил до 29 октября финоперации на объектах Лукойла за пределами РФНа Краснодарской ТЭЦ после модернизации запустили энергоблок 150 МВтЭБ-4 Кольской АЭС выведен в резерв для планового ремонтаЦены на нефть и газ вырастут на 100% и 200% в случае длительной войны с ИраномГосДума приняла в 1-м чтении законопроект, устанавливающий административную ответственность за нарушение требований к майнингу

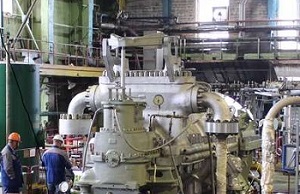

На Северской ТЭЦ АО «Росатом Инфраструктурные решения» (РИР, дивизион госкорпорации «Росатом») успешно завершились испытания на холостом ходу нового турбоагрегата — одной из двух турбин ПР-30/35, участвующих в проекте модернизации котельного и турбинного оборудования. Пуск турбоагрегата на холостом ходу — специальный режим, при котором проверяется правильность сборки и готовность агрегата к работе (в турбину из котельного цеха подаётся пар, но производимая мощность не отдаётся в сеть, а тратится исключительно на вращение ротора).
Группа пусконаладки запустила ротор турбины с нуля, в течение нескольких дней увеличив частоту вращения до 400, затем до 600-2400 и, наконец, до проектного максимума в 3000 оборотов в минуту. С помощью датчиков специалисты считывали показатели и оценивали работу всех ключевых систем: подачи пара различных параметров, охлаждения, защиты, автоматического регулирования. Также контролировались температура масла, состояние уплотнений и уровень вибрации.
Проведенные тесты подтвердили работоспособность турбины и готовность к следующему этапу — испытаниям под нагрузкой. Все нормативные параметры были подтверждены.
Ранее на данной турбине успешно прошли испытания с помощью валоповоротного устройства, регулировка систем автоматического управления, прокачка маслосистемы и очистная продувка паропровода. Параллельно ко второму этапу испытаний готовится следующий турбоагрегат.
«Испытания на холостом ходу прошли успешно. Оборудование тестировали при участии шеф-инженеров заводов-изготовителей — Калужского турбинного завода, «Силовых машин» и «Электротяжмаш-Привод». Готовимся к «горячим» испытаниям под нагрузкой, запланированным на апрель, 72-часовым комплексным испытаниям в мае и затем к включению турбоагрегата в сеть», — сообщил руководитель проектного офиса АО «Росатом Инфраструктурные решения» Александр Зейдлиц.
В целом проект включает в себя замену двух турбоагрегатов, двух котлов и вспомогательного оборудования. По итогам его реализации стотысячный город Северск в Томской области получит компактный, надежный и экологичный источник теплоснабжения.
Фото: Росатом.
Читайте в Telegram:
Наш Телеграм
Участники общественных слушаний поддержали сооружение энергоблоков № 1 и 2 Приморской АЭС
Её строительство включено в генеральную схему размещения объектов электроэнергетики до…
Минфин США разрешил до 29 октября финоперации на объектах Лукойла за пределами РФ
Ранее действие этой лицензии было продлено до 29 апреля.
На Краснодарской ТЭЦ после модернизации запустили энергоблок 150 МВт
Также на ТЭЦ прошла торжественная церемония закладки первого камня нового…
ЭБ-4 Кольской АЭС выведен в резерв для планового ремонта
На АЭС в работе находятся три энергоблока с суммарной нагрузкой…
Цены на нефть и газ вырастут на 100% и 200% в случае длительной войны с Ираном
Прогнозирует Международный валютный фонд (МВФ) ,
ГосДума приняла в 1-м чтении законопроект, устанавливающий административную ответственность за нарушение требований к майнингу
Проект федерального закона предусматривает серьезные штрафы для граждан и юридических…
