Актуально
Россети планируют в ближайшее время присоединить 3 ГВт мощности вычислительных центровOrlen начала добычу газа на двух новых месторождениях в ПольшеИнвестпрограмма Россетей в 2026г вырастет до 900 млрд рубРемонтная программа Россетей в 2026г превысит 135 млрд рубЭнергетики обеспечили 180 кВт участку крупной автомагистрали в МосквеЕвропа закачала в ПХГ уже 1,5 млрд куб м газа к следующей зиме
Специалисты Стерлитамакской ТЭЦ и подрядной организации провели сложнейшую логистическую операцию: в условиях действующего производства в главный корпус электростанции был доставлен, перемещен по цеху и смонтирован на штатное место новый барабан котла № 4. Уникальность процесса определялась внушительными габаритами и массой оборудования: длина цилиндрического корпуса составляет более 18 м при диаметре 1,6 м и толщине стенки 115 мм. Общий вес изделия с внутренними устройствами достигает 98 т.
Выполнению столь ответственной задачи предшествовал комплекс подготовительных работ. На ТЭЦ смонтировали дополнительные опорные конструкции под барабан, оборудовали специализированную монтажную площадку для его транспортировки, а также провели усиление несущих конструкций перекрытия на нулевой отметке в котельном отделении для обеспечения безопасной работы автотрала и крановой техники.

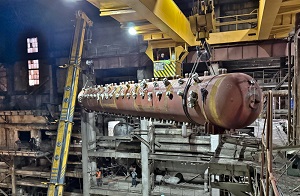

Сам подъем агрегата осуществлялся синхронно двумя кранами — стационарным краном грузоподъемностью 50 т и автокраном грузоподъемностью 230 т. Такая схема монтажа потребовала исключительной слаженности действий крановщиков и сигнальщиков, распределенных по разным отметкам, а также четкого руководства со стороны ответственного производителя работ. Благодаря их профессионализму удалось обеспечить ювелирную точность позиционирования и исключить любые риски для многочисленных коммуникаций и действующего оборудования станции.
В итоге задача была выполнена с высоким качеством: барабан установлен в проектное положение на штатные опоры. В настоящее время подрядная организация приступила к восстановлению обвязки барабана по всем технологическим потокам. После завершения этого этапа начнутся пусконаладочные работы.
Изготовленный на Таганрогском котельном заводе барабан был поставлен на производственную площадку Стерлитамакской ТЭЦ железнодорожным транспортом. Конструкция выполнена из высококачественной стали марки 16ГНМА, что гарантирует высокую эксплуатационную надежность. Расчетный ресурс работы нового оборудования составляет 300 тыс. ч.
Модернизация парового котла № 4 типа Е-420/140ГМ (ТГМ-84) с заменой ресурсоопределяющих элементов ведется в рамках реконструкции, стартовавшей в декабре 2025 года, и продлится до декабря 2026 года. Ключевая цель проекта — продление жизненного цикла котельного агрегата и повышение надежности энергоснабжения потребителей.
Читайте в Telegram:
Наш Телеграм
Россети планируют в ближайшее время присоединить 3 ГВт мощности вычислительных центров
2 ГВт таких потребителей уже подключены.
Orlen начала добычу газа на двух новых месторождениях в Польше
Предполагается, что после их введения в строй добыча собственного природного…
Инвестпрограмма Россетей в 2026г вырастет до 900 млрд руб
По итогам 2025г инвестпрограмма компании составила 725 млрд руб.
Ремонтная программа Россетей в 2026г превысит 135 млрд руб
Сообщил глава группы Андрей Рюмин.
Энергетики обеспечили 180 кВт участку крупной автомагистрали в Москве
Смонтирована ТП общей мощностью 500 кВА, проложено 1,7 км КЛ-10…
Европа закачала в ПХГ уже 1,5 млрд куб м газа к следующей зиме
Сейчас ПХГ Европы заполнены на 29,5%, в них находится около…
