В I кв Казахстан нарастил поставки нефти через КТК на 32%Россети увеличили инвестпрограмму в Ростовской областиРоссети Ленэнерго выполнили диагностику оборудования на 42 ПС 35-110 кВВ 1 кв Новатэк нарастил добычу газа на 3,1%Запасы нефти в США за неделю снизились на 0,9 млн баррелейНорвегия в марте обновила рекорд по экспорту нефти благодаря энергокризису
В главном корпусе Южно-Якутской ТЭС ПАО «ОГК-2» (входит в Группу «Газпром энергохолдинг») строители компаний Нацпроектстроя завершили сборку двух газовых турбин.
«После сборки специалисты «ТЭК Мосэнерго» (входит в ГК НПС) приступят к гидравлическим испытаниям котлов-утилизаторов, а также к вибрационным, термическим и функциональным испытаниям газовой турбины, чтобы проверить соответствие техническим требованиям», — сообщил Сергей Сорокин, генеральный директор АО «ТЭК Мосэнерго».

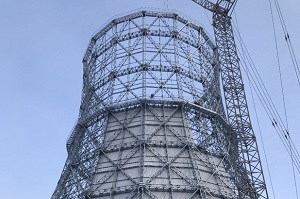

На площадке Южно-Якутской ТЭС активными темпами продолжаются строительно-монтажные работы. Две дымовые трубы котлов-утилизаторов собраны на 98%. Котлы-утилизаторы собраны на 95%, завершается монтаж вспомогательного котельного оборудования с трубной обвязкой.
Техническое водоснабжение станции будет осуществляться из десяти артезианских скважин, бурение которых ведётся пневмоударным оборудованием. На сегодняшний день пробурено 5 скважин, их глубина составляет 150 м.
На ОРУ 220 кВ смонтированы ячейковые и шинные порталы, разъединители, а также следующие виды трансформаторов: трансформаторы тока, напряжения, собственных нужд, резервный трансформатор собственных нужд. Проложено более 51 из 84,4 тыс. км кабельной продукции. Специалисты ЭнергоСК (входит в Нацпроектстрой) смонтировали более 218,3 тыс. км кабеля, что составляет более 25% общего объема этого вида работ.
Основной период строительства тепловой станции парогазового цикла вблизи п. Чульман начался в июне 2024 года. В декабре 2025 года на стройплощадку были доставлены газовые турбины. Проектная мощность энергообъекта — 330 МВт. ТЭС будет работать на природном газе, поставляемом по газопроводу «Сила Сибири».
«Завершение сборки газовых турбин на площадке Южно-Якутской ТЭС — это стратегически важный этап нашего проекта, по сути переход от масштабного строительного цикла к активной фазе испытаний. Для коллектива станции и подрядных организаций — подтверждение того, что мы выдерживаем принятые обязательства и идем в строгом соответствии с графиком. Монтаж столь сложного высокотехнологичного оборудования в климатических условиях Южной Якутии — задача, требующая высочайшей компетенции, дисциплины и слаженности, с которой коллектив сегодня успешно справляется», — рассказал директор по развитию ПАО «ОГК-2» Алексей Доронин.
Читайте в Telegram:
Наш Телеграм
Россети увеличили инвестпрограмму в Ростовской области
До 7,8 млрд руб.
Россети Ленэнерго выполнили диагностику оборудования на 42 ПС 35-110 кВ
И на 778 ТП 6/10-0,4 кВ.
В 1 кв Новатэк нарастил добычу газа на 3,1%
До 22,03 млрд куб м.
Запасы нефти в США за неделю снизились на 0,9 млн баррелей
До 463,8 млн баррелей.
Норвегия в марте обновила рекорд по экспорту нефти благодаря энергокризису
Норвегия в марте экспортировала нефть на $6,1 млрд.
