В рамках рабочего визита на Дальний Восток Партизанскую ГРЭС АО «Дальневосточная генерирующая компания» (входит в Группу РусГидро) проинспектировали член правления, первый заместитель генерального директора ПАО «РусГидро» Роман Бердников и его Советник Михаил Шукайлов. Энергетики проверили действующую часть станции и строительную площадку проекта «Расширение Партизанской ГРЭС».
«Важной целью посещения стал осмотр оборудования электростанции. Мы увидели улучшения, которые проводятся в рамках ремонтной и инвестиционной программ, а также результаты программы повышения надежности. Обсудили технико-экономические показатели 2025 года и планы по подготовке ПГРЭС к будущему осенне-зимнему периоду. Наметили возможность увеличения отпуска тепла», – рассказал Роман Бердников.

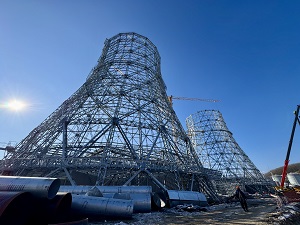

На строительной площадке расширяемой части ПГРЭС энергетики проинспектировали возводимые и уже завершенные объекты. Закрыт тепловой контур турбинного отделения главного корпуса, что позволяет энергостроителям вести в зимний период необходимые работы по завершению монтажа паровых турбин, генераторов, электрических распредустройств и вспомогательного оборудования при положительных температурах.
«На финишную прямую вышел монтаж котлоагрегата №1, в высокой степени готовности находится котел №2. Близится к середине пути монтаж паротурбинной установки №1. Практически завершено устройство фундаментов зданий и сооружений, монтаж металлоконструкций и строительство бакового хозяйства водоподготовительной установки», – сообщил директор Партизанской ГРЭС Борис Краснопеев.
Система топливоподачи смонтирована на 50%. В настоящий момент активно ведется реконструкция железнодорожных путей, в том числе с устройством пути внутрь котельного отделения нового главного корпуса.
«На площадке открытой установки трансформаторов уже завершен монтаж фундаментов для размещения блочных трансформаторов, трансформаторов собственных нужд и резервного трансформатора собственных нужд (РТСН), готов фундамент для резервного трансформатора собственных нужд. Четыре из пяти силовых трансформаторов установлены на ОУТ. Закончена автономная наладка и испытания РТСН», – отметил главный инженер Партизанской ГРЭС Сергей Шпилькин.
Энергетики устанавливают водоподготовительное оборудование химического цеха в здании объединенного вспомогательного корпуса. Закончены пуско-наладочные работы на водозаборных сооружениях технической воды.
Напомним, в составе строительных работ по расширению ПГРЭС предусмотрен монтаж двух энергетических монооблоков, состоящих из двух паровых котлов паропроизводительностью по 530 тонн каждый и двух паровых турбин с турбогенераторами общей мощностью 280 МВт.
«Завершение проекта расширения Партизанской ГРЭС позволит значительно повысить ее эффективность, в том числе улучшение технико-экономических показателей. Обновленная ПГРЭС продолжит обеспечивать стабильное энергоснабжение потребителей качественными ресурсами и внесет огромный вклад в развитие инфраструктуры и экономики Приморского края на долгие годы», – подчеркнул Михаил Шукайлов.
Расширение мощностей Партизанской ГРЭС является одним из шести проектов, реализуемых Группой РусГидро в рамках государственной программы по развитию тепловой электроэнергетики Дальнего Востока с целью замещения изношенных мощностей и обеспечения энергоснабжения новых потребителей, таких как Восточный полигон РЖД. Общая электрическая мощность этих энергообъектов составит 2,1 ГВт, тепловая мощность – более 2,5 тысяч Гкал/ч.
Фото: пресс-служба АО «ДГК».
